中國儲能網訊:近期,清能萬幫鹽城經開區150MW/300MWh儲能電站項目現場一片忙碌,各參建單位鉚足干勁、搶抓工期,全力以赴推進項目建設。
全產業鏈協同推進項目建設
作為江蘇省重點儲能項目,清能萬幫儲能電站采用非步入式液冷磷酸鐵鋰儲能技術,規劃安裝36套儲能單元,建成后將為區域電網提供調峰調頻、應急備用等關鍵支撐。
為實現6月30日全容量并網目標,各參建單位正以“倒計時”姿態有序推進工作:

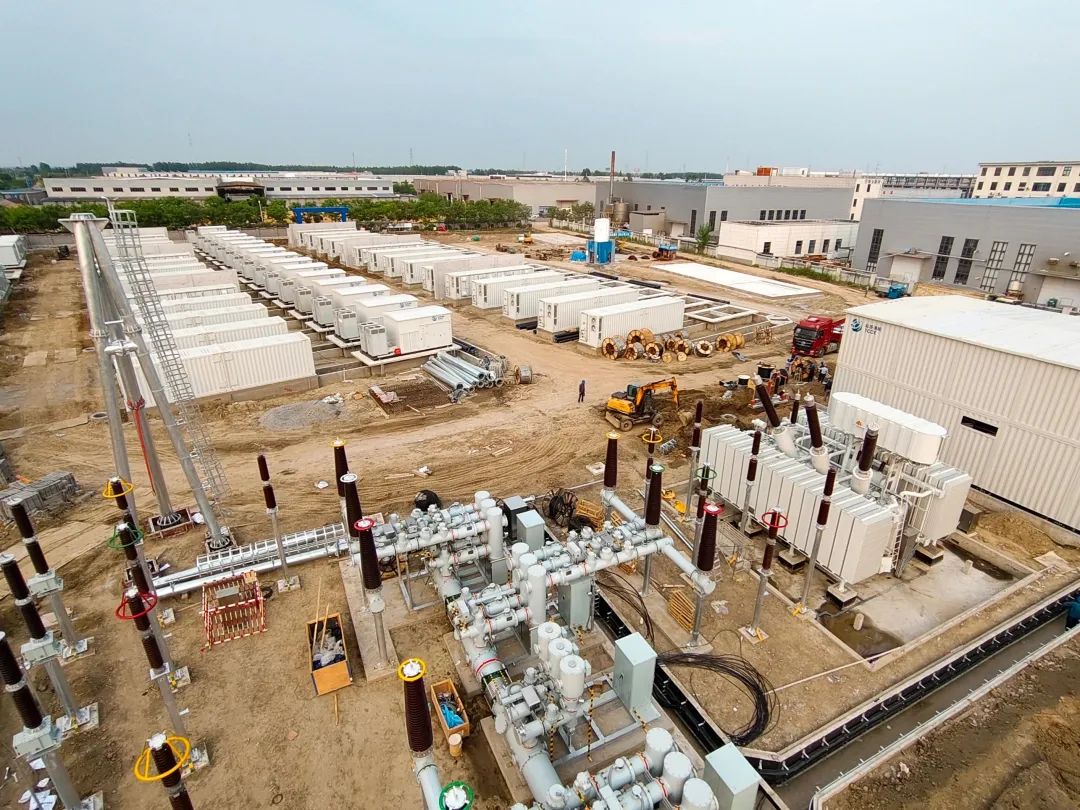

土建電氣施工加速:升壓區主變及GIS設備基礎已全部完成,儲能區72臺電池艙與36臺PCS艙就位,35kV電纜敷設進入沖刺階段。土建單位康泰工程安裝公司克服設備運輸障礙,于5月30日前交付電纜過路管道,保障后續電氣施工順利進行。
設備安裝調試并進:設備調試單位國電南瑞公司供貨的二次設備艙、蓄電池艙等核心設備陸續到位,總包單位江蘇怡寧能源公司團隊同步開展直流電纜敷設與設備接線,設計單位鹽城電力設計院駐場團隊實時優化二次系統方案,確保設備聯調精準高效。
多方合力攻克難題:針對電纜清冊交付滯后導致的采購缺口,清能公司聯合總包單位、設計單位、供貨方連夜協調廠家加急排產,保障關鍵物資供應;同時,對側220kV映照變保護裝置安裝調試工作同步推進,確保并網線路暢通。
節日堅守助力項目攻堅

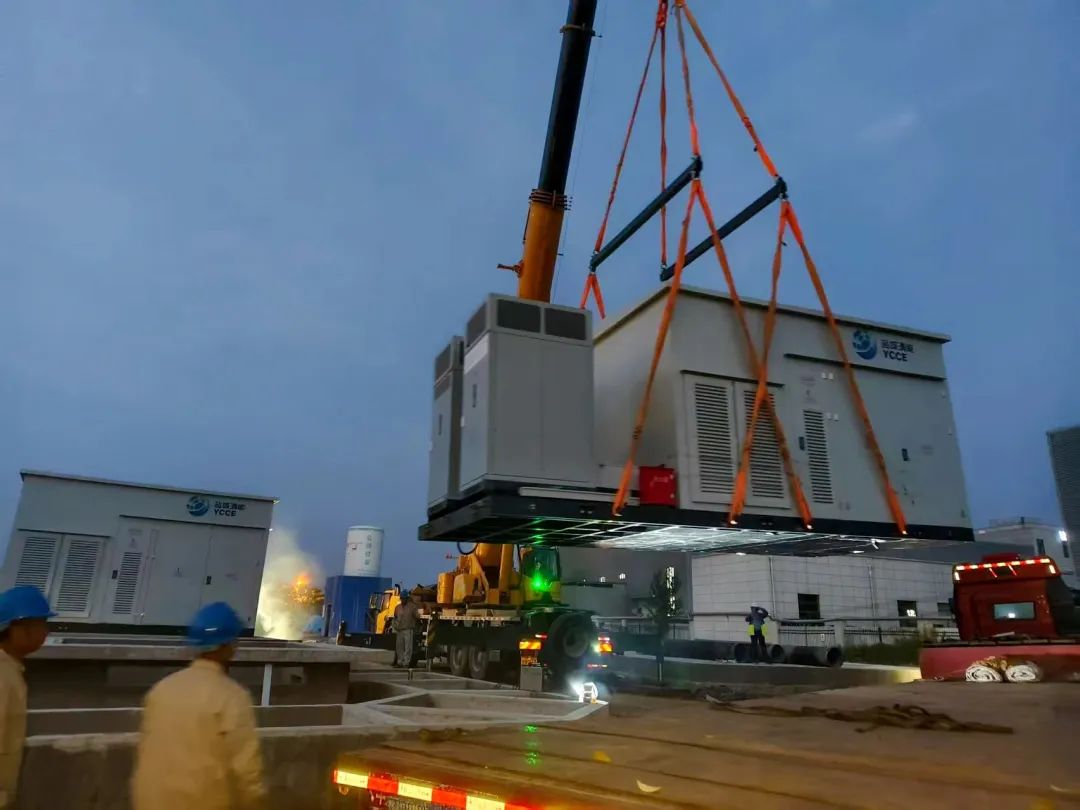

據項目負責人介紹,端午假期期間,每天有數十名建設者在崗,采取輪班作業方式施工。為搶抓工期,各參建單位組建“黨員突擊隊”,在電池艙吊裝、電纜敷設等關鍵環節發揮帶頭作用。高溫下,建設者們堅守在升壓站設備調試、儲能區消防系統安裝等一線崗位。一位現場施工人員表示,能為新能源項目建設貢獻力量,感到很有意義。
全力沖刺保障項目投運
目前,項目已完成儲能區基礎施工、設備就位及70%電纜敷設,全站調試計劃已啟動。清能公司相關負責人表示,將統籌各參建單位的優質資源,壓實節點責任,加快完成系統側改造,優化儲能單元調試流程,同步開展電池艙性能測試與升壓站設備聯動試驗,確保項目全系統高質量按時投運,助力鹽城新能源產業發展。
