中國儲能網訊:近日,由電工時代承建的青海省海西州寶庫儲能電站項目,圓滿完成全流程施工、系統調試及嚴格的涉網試驗,順利通過投運驗收! 這標志著我國西北地區當前規模最大的電網側獨立儲能電站正式投入運行,為區域電網穩定性和清潔能源發展注入強勁動能。
01
規模宏大,技術領先

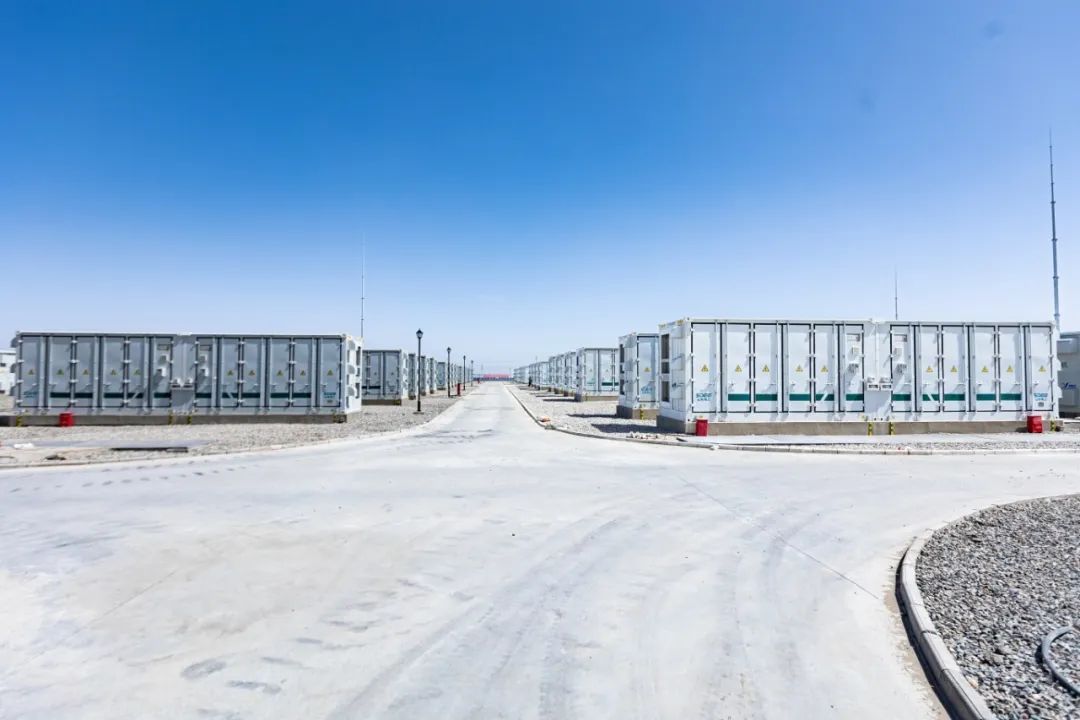

寶庫儲能電站總裝機容量高達224.5MW/889MWh,體量矚目,分為集中式儲能區和高壓直掛式儲能區兩大部分。本項目集中式儲能區包含34個3.35MW/13.42MWh標準單元和1個1.6MW/6.7MWh單元,由電工時代供貨。
集中式儲能具有儲能系統結構緊湊,容量大,控制邏輯簡單,效率高等特點,易于實現大規模能源的集中調配和優化,在電網側儲能和大型可再生能源電站中扮演著重要角色。
02
安全防護,確保安全
安全是核心!項目在集中式儲能安全領域取得顯著創新:
創新應用PACK級全氟己酮消防系統,實現電池包級別的精準快速滅火。
集成智能火災預警、高效水消防及多合一氣體探測技術,構建“主動預警+被動防護”的一體化安全堡壘,為電站長期穩定運行筑牢根基。
03
高效建設,穩步驗收
項目自啟動以來,進展高效有序:
2023年12月: 順利完成首批電池艙與升壓艙設備交付。
2024年3月: 實現全部設備到貨。
2024年7月:項目全容量并網成功。
2024年12月-2025年4月:嚴格按照24版新國標完成并網檢測、涉網試驗。
2025年5月: 項目完成投運驗收。
該項目投產后將顯著提升青海電網調峰能力,有效保障新能源消納安全,進一步增強電網運行的安全性、穩定性與經濟性,為地區能源結構轉型注入強勁動力。
